官方网站-首页2月17日,新疆若羌县抽水蓄能电站项目正式全面复工,标志着南疆地区绿色能源建设迈入新阶段,展现了“开局就是冲刺”的奋斗姿态。该电站总装机容量210万千瓦,设计年发电量26.25亿千瓦时,总投资约156.7亿元,被誉为南疆电网的“超级充电宝”,预计2031年全面建成投产。
施工现场一派繁忙景象,各类施工设备有序运转。新疆若羌抽水蓄能电站工程现场负责人陈真说:“节后施工迅速步入正轨,两洞工程、TBM供水工程以及上下库连接路工程等均已顺利复工复产。目前,现场施工人员达450人,预计在今年施工高峰期,现场人数将攀升至1600人左右。”
该项目位于塔克拉玛干沙漠边缘,自然环境恶劣,施工条件艰苦,为确保工程顺利推进,项目团队采用先进技术和创新理念,提升施工效率;加强施工人员安全培训,提高全员安全意识,同时严格把控施工质量,确保每一个施工环节都符合高标准、严要求。

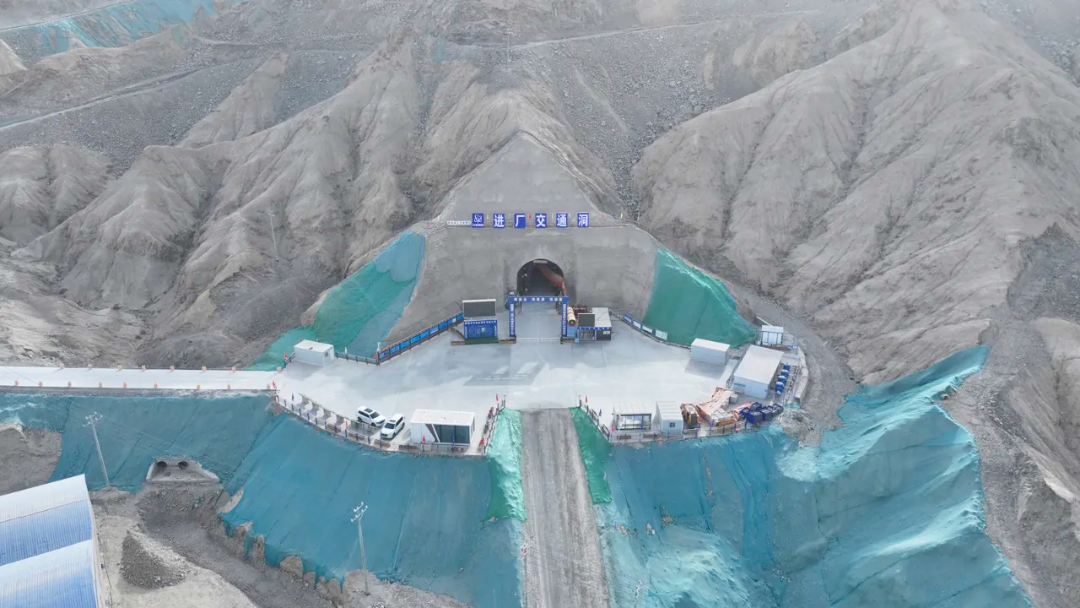

图为项目建设现场。周丽摄
“目前,新疆若羌抽水蓄能电站工程已进入全面建设阶段,各筹建期标段均已复工。通风兼安全洞开挖进尺已达1250米,预计6月底实现贯通;进厂交通洞开挖进尺为1050米,计划于8月底顺利贯通。其他项目均按预定计划稳步推进,进展顺利。”新华若羌抽水蓄能发电有限公司副总经理吴天祥说。
电站枢纽工程由上水库、下水库、输水系统和地下厂房等组成,具备连续满负荷发电6小时的能力。按照规划,今年2月,下水库将正式开工建设;7月,输水发电系统将启动施工;10月,上水库工程将破土动工。届时,新疆若羌抽水蓄能电站工程将全面步入主体工程建设的关键时期。

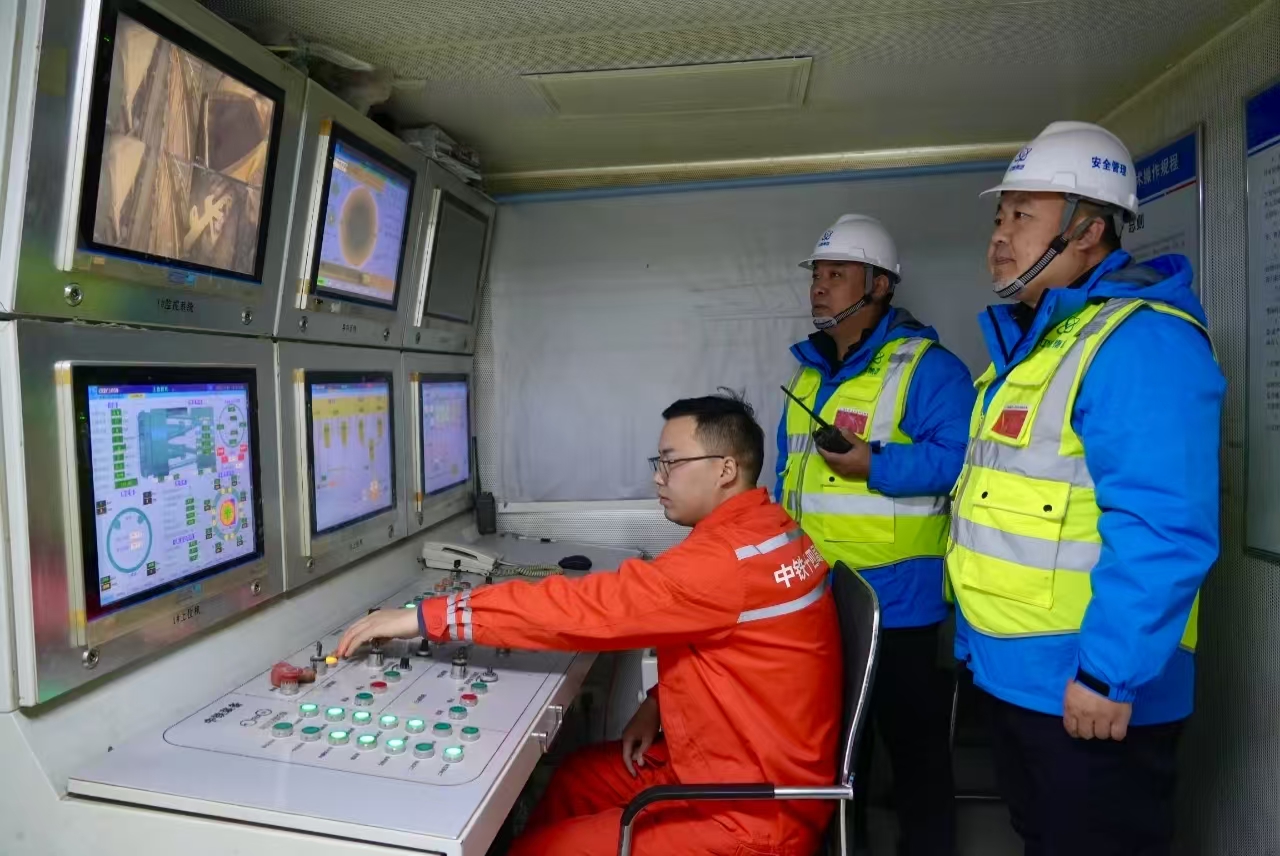

图为工作人员在查看现场施工情况。王中信摄
作为南疆首个抽水蓄能电站,这一项目是“十四五”重点实施项目,也是新疆推动绿色能源发展、实现“双碳”目标的重要项目。项目建成后,每年可节约标煤约134.5万吨,减少二氧化碳排放404.6万吨,对改善区域生态环境、促进清洁能源消纳具有重要意义。同时,电站还将承担电网调峰、填谷、调频、调相等任务,显著提升南疆电网的稳定性和安全性,
“若羌抽水蓄能电站工程是南疆能源建设的里程碑项目,建设这一项目是推动绿色能源转型的生动实践。”新华若羌抽水蓄能发电有限公司党委书记、总经理任斌表示,若羌抽蓄电站工程将为若羌县及周边地区带来显著经济效益。电站建成后将有效带动就业和基础设施建设,助力乡村振兴和县域经济社会高质量发展。
责任编辑:沈馨蕊
