徐大堡核电1号机组下部人员闸门顺利吊装

2025-04-14 22:00:39

【导语】2025年4月,徐大堡核电1号机组下部人员闸门提前顺利完成吊装就位,标志着徐大堡核电项目建设取得重要进展。通过多方协同与精细管理,项目团队克服了重重困难,确保了人员闸门的按时到货与精准安装,为核电项目的后续工作奠定了坚实基础。人员闸门作为核安全的重要物理屏障,其顺利安装对于核电运行的安全与稳定具有重大意义。

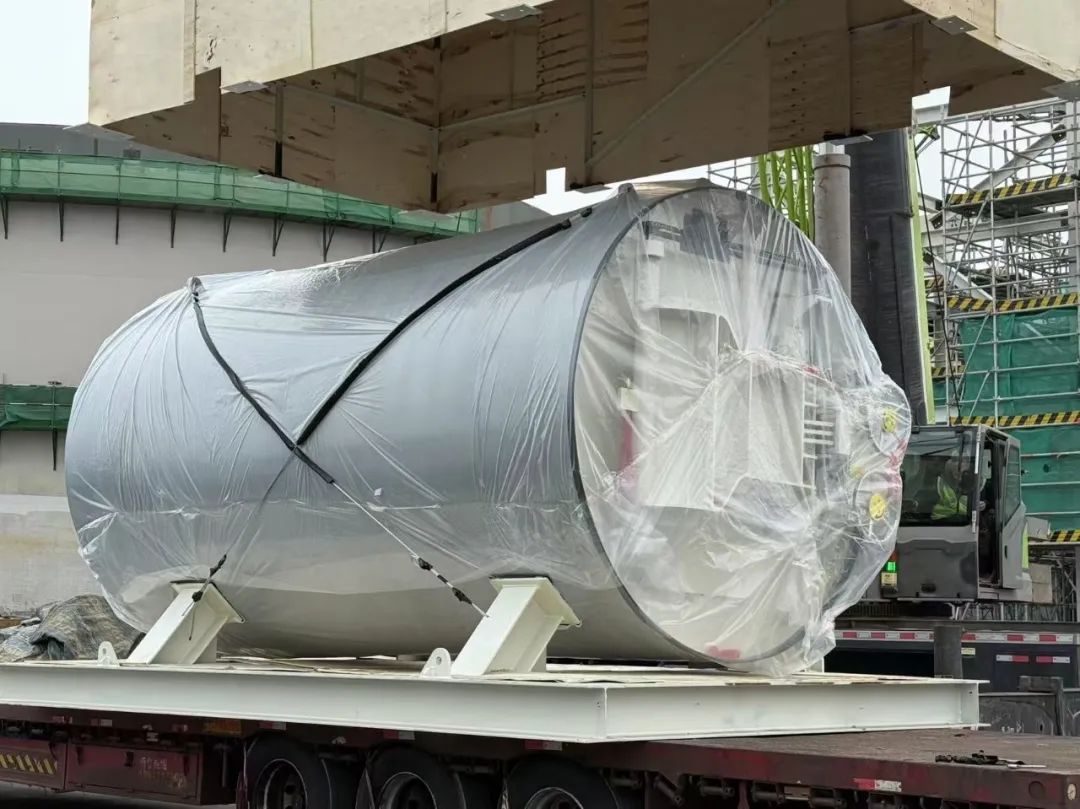

  2025年4月9日,徐大堡核电1号机组下部人员闸门顺利抵达现场,并于2025年4月11日10时18分顺利吊装就位,提前完成徐大堡核电厂12号机组里程碑及一级进度计划里程碑考核。

  为保证人员闸门到货满足现场进度,中核工程徐大堡项目部联合设备成套中心项目采购团队、设计院、业主及制造厂,集中生产资源、强化协同配合,紧盯制造厂原材料采购及制造进度,密切跟踪文件报审进度;多次驻厂协调进度,以现场需求为目标倒排工期,不断优化制造计划,最终保证了首台下部人员闸门按需到货,并一次引入至核岛现场。

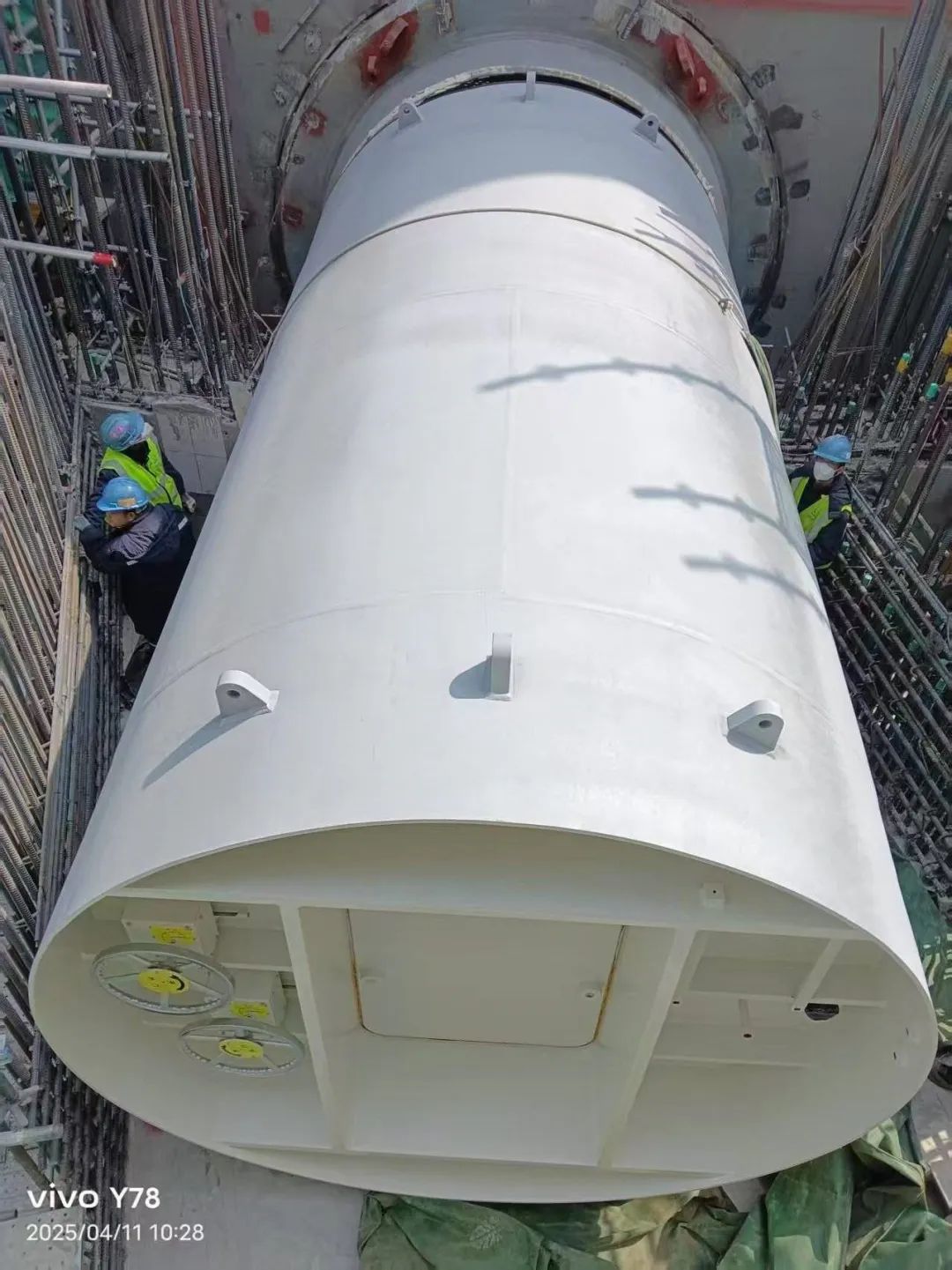

  为了保证人员闸门舱体顺利落位,徐大堡项目部克服CAP1000堆型土建、安装作业存在深度交叉的难点,多次组织各参建单位提前对施工逻辑及计划进行优化,每日动态跟踪各项施工进展,组织承包商采取保温措施确保闸门焊接质量受控,提前梳理闸门舱体就位先决条件,协调解决闸门插入板焊接与外部基础E层、屏蔽墙RC1层同步施工空间不足等问题。

  最终,在各方的努力下,人员闸门提前计划4天完成吊装,为后续主设备安装与调试工作筑牢根基,为高标准、高质量推进徐大堡核电项目建设贡献力量。

  徐大堡知识课堂

  人员闸门在核电运行期间,其重要作用为气密隔离(防止放射性物质外泄)、控制人员/物资进出、维持安全区压力稳定、应急情况下快速封闭隔离危险区域,是核安全纵深防御体系的物理屏障。( 徐大堡项目部 刘鑫 李海龙

责任编辑:沈馨蕊

关注我们

  • 微信公众号

  • 抖音官方号

上海电缆集团

服务热线: 400-8654-559

项目咨询: 甘先生 15866823583

电子邮箱: info@yzsgdlgs.com

上海厂区: 上海市浦东新区临港工业区江山路5003号

嘉兴厂区: 浙江省嘉兴市南湖区桐乡大道2273号

Copyright © 2019-2025 上海电缆(集团)有限公司 【官方网站·网页版】 版权所有
