官方网站-首页1月1日,由中国电建水电七局承担安装任务的国内海拔最高双曲拱坝电站——叶巴滩水电站首台(4号)机组定子顺利吊装就位,标志水电站进入机电安装冲刺阶段。
据了解,该水电站位于四川省白玉县盖玉乡和西藏贡觉县罗麦乡交界处,是国家“西电东送”接续基地和西南水电基地建设的重要组成部分。地下厂房内安装4台单机容量51万千瓦和2台单机容量20万千瓦的生态机组,总装机容量为224万千瓦,由水电七局承担全部机组的机电设备安装任务。

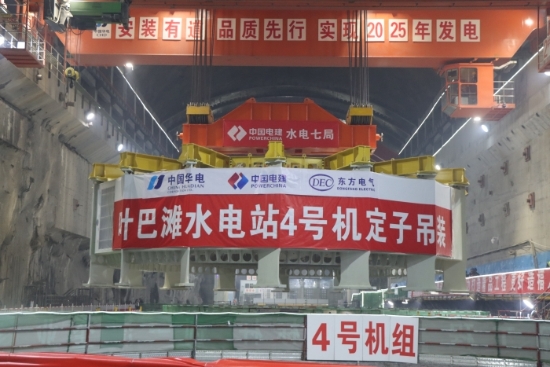

此次定子吊装工作是在叶巴滩水电站的地下厂房进行。这个位于地下480米深的空间,是目前国内在建水电工程中规模最大、埋深最深的地下厂房。
4号机定子由定子铁芯、定子绕组和机座组成,定子铁芯由27万余张0.5毫米厚的硅钢片叠装而成。定子机座外径15600毫米,净高4220毫米,起吊总重量达623吨。吊装前夕,项目部对定子吊装作业进行安全技术交底,业主、监理对主厂房桥机进行全面检查,采用厂家提供的专业吊具,保证首台机组定子吊装顺利进行。
叶巴滩水电站投产后,多年平均年发电量102.05亿千瓦时,每年可节约标煤399万吨,减少二氧化碳排放737万吨。所发出的清洁电能将通过世界首条、大容量水光互补直流输电通道金上至湖北800千伏直流输电工程送往华中地区消纳,对于优化我国能源结构、促进地区经济社会发展具有重要意义。(吴明辰 吴镜垚)

刘岩摄
